钢结构厂房安装过程的质量控制

2020-07-27 09:44 钢结构厂房 陕西钢结构

  在钢结构厂房安装前,需要切实做好各项前期工作。比如在吊装前,安装人员需要对构件进行复测,只有在构件未变形和安装尺寸正确的前提下才能够进行吊装。另外,安装人员在确认基础混凝土强度达到规范要求的前提下,还需要对钢柱基础的预埋螺栓或杯口进行检测,如发现基础的位置和标高尺寸出现偏差,则需要对该部位作好记录,以便调整钢柱位置。

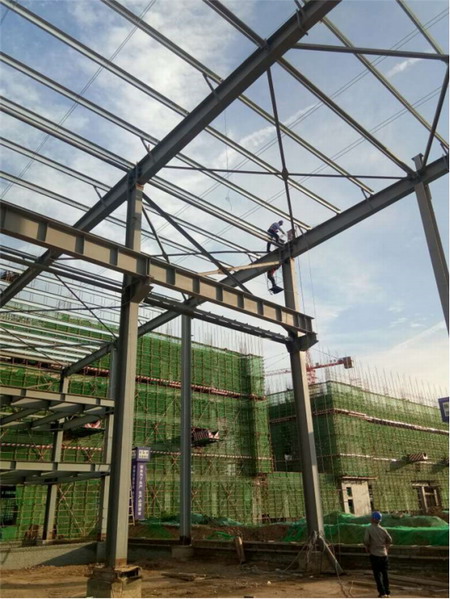

钢结构厂房

  为了提高整体钢结构厂房的安装精度,最好选择钢结构厂房中有柱间支撑、系杆和屋面支撑的部分先进行安装。这部分钢柱吊装后,需要先对钢柱的轴线和标高进行复测,纠偏后暂时用缆风绳稳住钢柱,再安装柱间支撑、屋面梁和梁间系杆,这就是粗安装。屋面梁安装前,应先在地面拼装,经测量合格后再吊装。梁就位后,用高强螺栓连接,其他各个部件用相应螺栓固定,但各类螺栓不要锁紧。各部件固定后,再次对钢柱轴线和标高进行复测和纠偏,即微调。钢柱的轴线需要从两个方向复测,复测合格后,再依次拧紧各个部位的螺栓。对高强螺栓要先进行初拧,在拧紧过程中,需要对钢柱的轴线进行动态跟踪,如轴线变化超过允许值,应立即加以调整。整个拧紧过程应从梁柱接点,再到支撑、系杆接点,对同一部件的两端采用对称的方法同时进行,以减少单侧累积误差。这样才能确保钢柱安装正确。在安装过程中,发现安装件和被安装件不配合,则不能调整被安装件,只能调整安装件或采取其他弥补措施。在整个排架安装过程中,钢柱安装正确是其他一切安装正确的必要条件。

  在钢结构厂房安装过程中,各个独立的排架部分需要尽快形成稳定结构。通过以上方法,可以依次将其他几个部位分别安装,使整个钢结构厂房先有稳定的排架结构,这样可以将安装时产生的累积误差分散到各个部分,也可以避免因自然条件影响,使已经安装的钢构件变形或脱落甚至倾覆等。在其他各排架之间的钢柱、钢梁安装时,也需要独立测量和纠偏,而不能以旁边的排架作基准。在整个主体结构安装过程中,局部排架结构安装就位并且纠偏后,要对高强螺栓作终拧,终拧扭矩值一定要符合规范要求,检查人员需要抽样测量并记录。
