地脚螺栓的埋设步骤
2022-06-23 09:35 陕西钢结构 华邦建设
1、首先应根据标高控制点及原始轴线对现场进行标高控制点和轴线的延引,然后根据控制线测放出的轴线再测放出每一个埋件的中心十字交叉线和至少两个标高控制点。

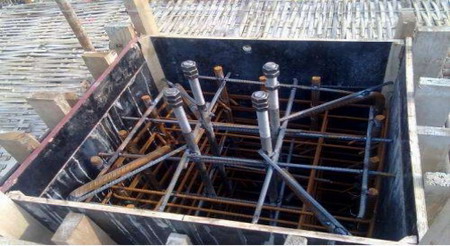

2、每根钢柱预埋螺栓的框架预先进行加工制作,采用角钢将预埋螺栓固定为一个整体。预埋螺栓的制作精度要求预埋螺栓顶端的相对高差不大于2毫米,中到中的间距不大于2毫米。
(陕西钢结构)
3、埋螺栓在底板钢筋绑扎过程中,应根据测放出来的轴线,将预埋螺栓整体就位。首先找准埋件上边四根固定角钢的纵横向中心线,使其与测量定位的基准线吻合,然后用水准仪测出埋件四个角上螺栓顶面的标高,高度不够时在埋件下四个角用钢筋或者角钢抄平。
4、预埋螺栓埋设质量不仅要保证埋件埋设位置准确,还要保证固定支架一定要牢固。在浇灌砼时为了防止埋件产生变形和位移,除了保证埋件整体框架有一定的强度,还必须采取相应的加固措施,先把底板钢筋与支架底部绑扎固定,四周加设刚性支撑,一端绑扎在底板的钢筋上,另一端连接整体框架;待底板钢筋绑扎完毕,再把底板构造钢筋与预埋件焊接为一个整体,在螺栓固定后对埋件的位置及标高进行复测。
5、地脚螺栓在砼浇灌前应再次复核,确认其标高及位置准确、固定牢靠后才可以进入;螺纹上涂黄油并包上塑料纸,浇灌过程中要有专人对其进行监控,对浇注过程中出现位移和偏差的埋件,用千斤顶或倒链在砼初凝前及时纠正。
6、地脚螺栓的埋设精度,直接会影响到结构的安装质量,所以在埋设前后须对预埋螺栓的标高、轴线和螺栓的伸出长度进行认真的核查、验收。标高以及水平度的调整要精益求精。对已安装就位的地脚螺栓,严禁碰撞和损坏,钢柱安装前应将螺纹清理干净,对已损伤的螺牙要进行修复。土建施工时应保护好成品,避免使安装好的地脚螺丝移位或松动。
免责声明:本文来源于网络,由网友提供或网络搜集,仅供个人研究、交流学习使用,不涉及商业盈利目的。如有版权问题,请联系本站管理员予以更改或删除。华邦建设会定期发布西安钢结构等相关资料文章,包括钢结构厂房、钢结构住宅、高层钢结构、钢结构场馆、钢结构建筑、钢结构工程等领域,敬请关注!
更多相关钢结构公司资讯,请点击: www.hb2003.com
