高层钢结构在使用悬挑脚手架时的施工注意事项

2019-12-12 09:03 高层钢结构 华邦钢结构

  高层钢结构在施工之前要注意按照施工组织的痕迹要求进行全面的检查,检查内容有构件的型号规格、数量,外形是否变形,连接板是否完整,其螺栓与螺栓孔是否匹配,并填写检查表。

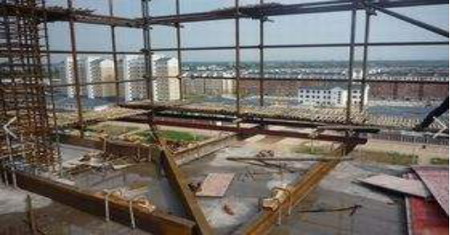

高层钢结构

  一、墙体圈梁埋设套管

  首先当钢结构建筑的顶板模板搭设完成和梁部分的模板合模之间,要根据平面图所给出的数据,在模板上放出脚手架构件的定位线。脚手架的上端是在钢梁悬挑处的上楼层对应处预埋一根套管,其两端使用胶带封闭并焊接固定咱梁、柱上。脚手架的下端需要在高层钢结构的梁柱中预埋进高强螺栓套管并焊接固定,在转角位置采用铁板预埋。在两端都预埋完成后,需要派专人对套管的平面布置尺寸和高度位置进行复核,确保套管的位置偏差减小到最小。钢结构建筑的混凝土浇筑过程中,应派专人跟踪作业,严禁在有预埋套管的位置下料,在振捣过程中,操作人员严禁碰撞套管。

  二、安装悬挑工字钢

  在高层钢结构的建筑混凝土其强度符合建筑要求后,可以将梁的模板去除并疏通梁内套管,将高强螺栓加垫片从套管孔中由内往外穿过。在钢梁;两端套入高强螺栓,在螺栓上套入对应的螺帽并拧紧。对于转角部位的钢梁,由于无法预埋螺栓,可以选择将钢板与钢梁焊接在一起。

  三、脚手架扫地杆搭设

  在钢结构建筑的钢梁安装完成后,在钢梁上要安装悬挑架扫地杆,并将扫地杆与立杆通过钢筋头连接。最后依据普通脚手架搭设要求完成悬挑层架体的搭设。

  四、花篮螺栓上下拉杆安装

  等到悬挑脚手架的上层混凝土凝结后,可以拆除梁模板,将高强螺栓加垫片从套管中由内往外穿出,并将上拉杆的耳板与高强螺栓用双螺母加垫片固定牢固。再将拉杆与钢梁处的耳板通过高强螺栓连接为一体。将花篮螺栓孔与下拉杆丝扣对接不断旋转,然后松开耳板螺丝,将花篮螺栓伸入上拉杆丝扣旋转,直至旋转不动,然后用工具将花篮螺栓旋转至下拉杆耳板与工字钢耳板正好可以伸入高强螺栓后,及时穿入螺栓并拧紧螺栓。具将花篮螺栓旋转至旋转不动,确认拉杆拧紧后,结束上下拉杆的安装。在高层钢结构的脚手架搭接完成后,注意将悬挑层用旧模板封闭保护起来。

  更多相关高层钢结构资讯,请点击:www.hb2003.com
